9月27日,随着最后一项绝缘电阻测试数据达标,合闸指令顺利下达,绵遂内铁路全线首条220kV高压线路——遂双一线迁改完成,正式送电运行,绵遂内铁路“三电”迁改工程取得关键性突破,为铁路主体工程站前施工扫清了重要障碍。

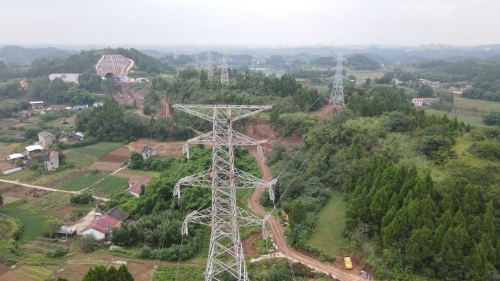

绵遂内铁路遂双一线迁改工程(刘桂林摄)
遂双一线途经遂宁市船山区、安居区,涉及新建双回架空线路0.41公里、铁塔3基,拆除旧塔2基,同步配套建设视频监控及故障诊断系统。作为铁路建设的“前置关卡”,该线路迁改需精准避让铁路红线,且施工区域多为丘陵沟壑地形,土层松散、坡陡路窄,材料运输和杆塔组立难度极大,铁塔组装、放线紧线作业严重受阻,中国中铁电气化局统筹规划,系统优化施工方案,抢抓仅有的停电窗口期,利用停雨间隙完成基础浇筑、紧线放线、金具安装等作业,在天晴时段集中开展导线压接、设备调试等工作;针对地形限制,创新采用无人机展放牵引绳架设导线,实现“地形零受阻、植被零破坏”,大幅提升施工效率。

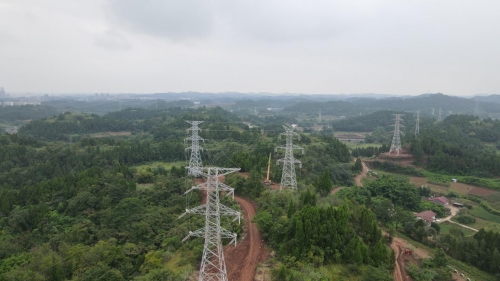

绵遂内铁路遂双一线迁改工程施工(刘桂林摄)
施工过程中,中国中铁电气化局项目团队始终严格落实安全质量管控要求,对塔基基础采用“钢板桩支护+混凝土加固”工艺防范坍塌风险,所有绝缘子、导线等材料均留存第三方检测报告,关键工序实行“施工、监理、产权单位”三方联检签字制度。
绵遂内铁路作为国家《中长期铁路网规划》重点项目,建成后将形成连接成渝、辐射长三角的快捷通道,结束三台、射洪等区域不通铁路的历史。此次220kV遂双一线迁改的顺利完成,不仅为后续高等级电力线路迁改提供了“工期可控、安全可靠”的施工范本,更以“36天高效竣工”的实绩彰显中铁电气化局在复杂条件下的攻坚能力,为项目“百日决胜大会战”注入强劲动力。(刘桂林)
