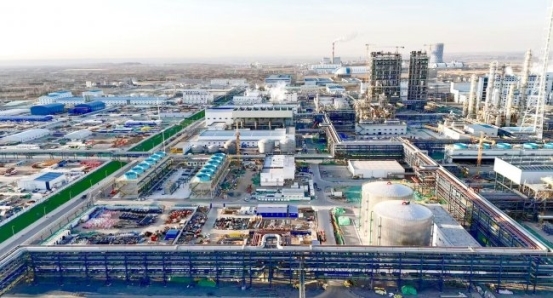

陕北榆林,毛乌素沙漠南缘。夜色未退,工地灯火已照亮四野。星子未落,机械轰鸣已唤醒大地。
作为国家级煤化工配套示范工程——中煤榆林煤炭深加工基地正昼夜不息、向上生长。

一年多来,沙土不眠,建设不歇。
山东电建四川公司榆林热电项目团队披星戴月、拼搏奋战,在这片黄土地上,奏响了一曲激昂澎湃的攻坚乐章。
使命赴大漠
中煤榆林煤炭深加工基地项目,是陕西省重点工程,也是国家温室气体排放环境影响评价试点示范项目。项目建成后,将推动榆林煤化工产业串珠成链、聚链成群,为区域产业升级与绿色低碳发展注入强劲动能。
作为核心配套工程,公司承建的热动力装置和110千伏变电站及线路EPC总承包工程,肩负着重要使命。工程涵盖3台260吨/时蒸汽过热炉、2台85兆瓦抽凝式机组、1台12兆瓦背压式机组及2座变电站建设,任务重、标准高、意义非凡。
2024年10月,合同签订。公司定下目标:争创国优,高起点、高标准、高质量完工。
然而,摆在项目团队面前的是重重难关:总工期仅18个月,要跨越两个冬季施工;大风、黄沙肆虐;还有来自化工领域安全、质量、环保的严苛要求。

重任在肩,唯有迎难而上。
项目经理陈强组建起一支老中青结合、专业配置齐全的精锐团队。经验丰富、敬业奉献的老同志,敢闯敢拼、朝气蓬勃的青年员工,大家怀揣同一个目标,奔赴榆林。
“开工即决战,起步即冲刺。”动员大会上,陈强语气坚定。项目团队迅速统一思想、明确分工,以时不我待的姿态,全面拉开建设大幕。
昼夜战工期

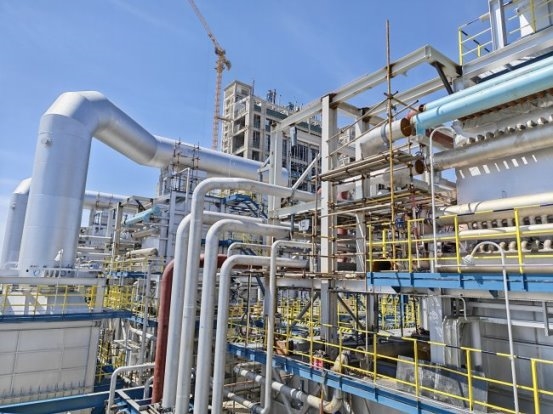

项目一开工,便进入白热化状态。桩基施工、土方开挖、基础出零米……一系列关键节点环环相扣,容不得半点耽搁。
为抢工期、保节点,项目部果断开启24小时不间断作业模式,人歇机器不停,两班倒、连轴转。管理人员、施工队伍吃在现场、住在现场,白天顶着风沙作业,夜晚伴着灯光奋战,每个人都步履匆匆,每一滴汗水都落在滚烫的黄土上。
真正的考验,来自陕北严酷的冬季。
气温骤降至零下20多度,滴水成冰、寒风刺骨。如此低温下,混凝土浇筑、钢筋绑扎等作业难度成倍增加。为守住建设目标,项目团队科学制定冬季施工方案,在近两万平方米的施工区域,架设68台取暖设备持续控温,搭设防风棚抵御寒风,覆盖保温层保障养护效果。

从项目经理到一线作业人员,大家顶着严寒,坚守在各自岗位上。双手冻僵了,搓一搓继续干;双脚冻麻了,跺一跺咬牙撑。昼夜不息的奋战,换来了亮眼的成绩:春节前完成混凝土浇筑7011立方米、钢筋制作安装682吨,桩基全部完工、基础全线出零米。三个月鏖战,项目以惊人速度完成开局冲刺,赢得业主高度赞誉。
工期,悬在项目团队头上最紧的弦。
拼抢,刻在项目人员心中最深的念。
只要有工期滞后的情况,项目部便以最快速度启动抢工预案,把落下的进度一分一秒抢回来。管道设备延迟到货时,项目开启高强度加班模式:早上七点上岗,晚上十点收工,干三天、休一天。项目班子现场蹲点指挥,工程部全程值守,安环部旁站监督,大家心往一处想、劲往一处使,两个月苦战,焊接8万多吋口全部高质量完成,失去的时间也由此抢了回来。
攻坚破万难
建设之路从无坦途,难题总在不经意间出现。
24公里电缆敷设,就是一场硬仗。电缆直径超100毫米,路径复杂、转弯密集、还要跨越正在运行的一期工程,施工难度极大。项目团队主动优化施工设计,创新定制专用滑轮与放线器,合理规划敷设路线,实现上下错开、左右避让。全体人员连续作战,仅用不到20天便全线贯通,为全厂单机试运行创造了关键条件。
在严格的化工标准面前,项目的安全、质量工作也做到极致。
安全方面,项目全面运用数字化管控系统,风险动态上传、定时整改、闭环管理,实现安全工作可视、可管、可控。质量方面,建立起多级检测体系,即使是一道小小的焊口,也要经历自检、第三方检测、第四方复核的层层把关,用最严的标准守护最硬的品质。为此,项目部被业主单位授予“优秀焊接承包商”“卓越攻坚先锋队”“卓越履职奖”等多项荣誉,成为施工现场的标杆典范。
高压之下,项目每个人都心弦紧绷,严肃应对各项考核。
攻坚之余,项目成员拧成一股绳,主动担当,同心聚力。
新入职员工周廷锋两次驻厂蹲守,守阀门生产、督管道防腐,一个多月时间吃住都在生产厂家,认真守住质量关口,从不喊一声苦。即将退休的老班长胡才,每天仍背着工具包,奔走现场,埋件、校位、拧螺栓,一丝不苟做好手上的工作。
人心齐,泰山移。老同志传帮带,年轻人快成长,再难的关,一起闯,再重的担,一起扛。
正是团结的力量,换来项目累累硕果:榆林热电项目所有节点均准时或提前完成,施工质量、安全文明、进度管控全面达标,业主先后发来四封表扬信,对项目团队顽强拼搏、精益求精的精神给予高度肯定。
暮色漫过黄土高原,施工现场灯火依旧。

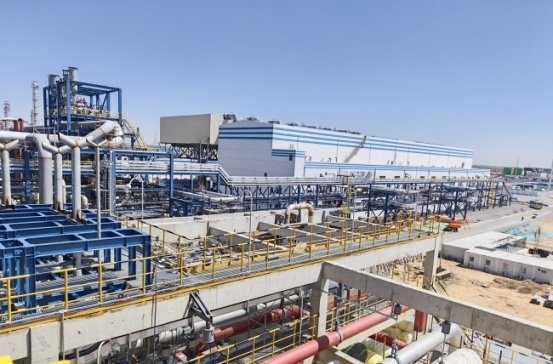

如今,榆林热电二期工程主体轮廓已成,配套设施渐全,各项施工有序衔接,项目正向着中交目标全力迈进,一座国家级示范工程即将落成。
钢筋铁骨,纵横交错。
电建川军,步履铿锵。
这片沙土之上的建设精彩,还在继续!
